复合排水网的施工方案

发布日期:2022-12-14"浏览次数:349

1、复合排水网安装应具备的条件:

1、材料已经验收,其技术指标符合合同要求签署材料验收证书

2、机械设备已检修调试完毕,电源已接通。

3、前一工序已施工完毕并经检查,验收合格。

4、施工技术方案已获得批准。

5、已经召开过现场协调会议,各配合单位已准备就绪。

6、气候条件符合复合排水网施工的要求。

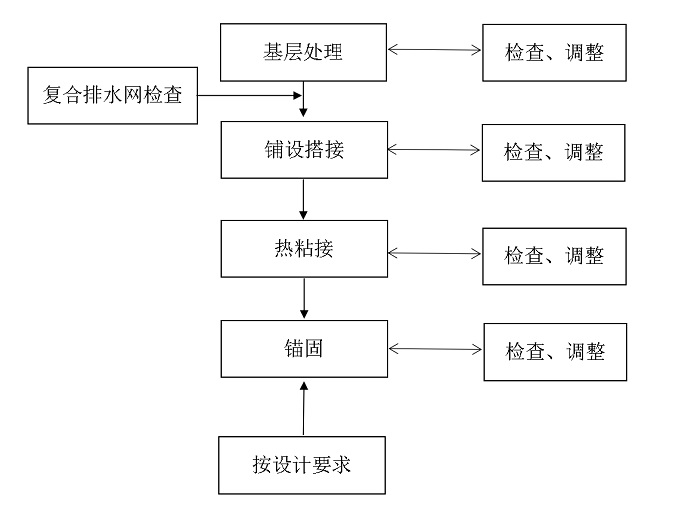

2复合排水网安装基本流程






3施工前准备

 1)、基底准备:

    检查并确认基础支撑层已具备铺设复合排水的条件。基面应干燥(含水率应控制在15%以下)压实(密实均匀,压实系数≥0.95)。表面平整、无裂痕、无泥泞、无洼陷、坡度均匀一致局部高差不大于50㎜,铺膜内的平直度应平缓变化,阴阳角处圆滑对于不宜直接铺放复合排水的基层应先设置素土层,素土层夯实厚度不小于300㎜,含泥量不大于5%。清扫复合排水铺设面,不能有尖锐物,石块、铁丝、木棒等,防渗范围内的草皮,树根要清除,对于杂草要喷洒灭草剂。

 2铺设前准备工作:

① 下料分析,合理裁剪。

② 检查复合排水的外观,记录并修补损伤、孔洞等缺陷;

③ 做试验段,确定热粘接温度,速度等施工工艺。

3)、准备施工所需的工具

 电源、覆盖全场的电线、壁纸刀、手套、米尺、绳子、绳梯等工具若干。

② 确保现场电源稳定,电压在220V±11V之内

4)、每个施工的技术人员需要配备的主要劳动力:

机械工1人(负责吊送复合排水)、放线工1人、电工1人、辅助普工2-3人(可随工程进度调整)。

4复合排水放与粘接

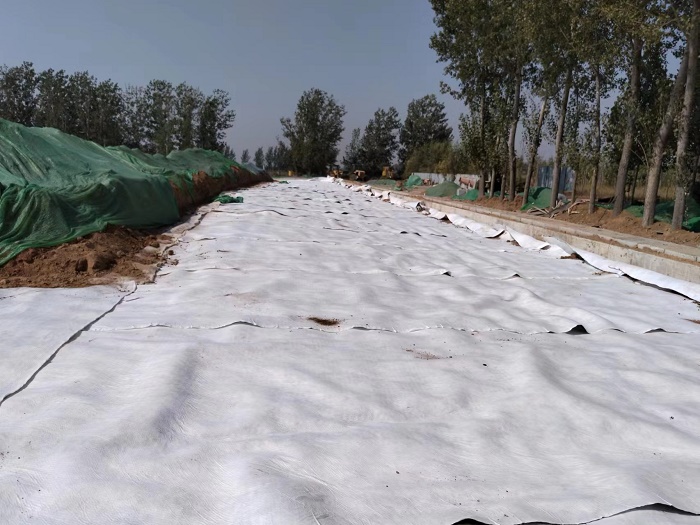

1)、首先应检查材料有无损伤破坏。按照地形,合理安排铺设顺序。不能在有积水或下雨时施工

  2)、复合排水须按其主要受力方向铺放从上往下推铺的方式进行,力求断面较少,在保证复合排水排水效果,尽量节约原材料同时不要拉得太紧,应留有一定伸缩量,以适应基体变形。
  3)、铺放时应用人工对正、搭接齐,没有折皱,且紧贴下承层。应随铺随及时压固, 以免被风掀起

4)、复合排水铺放时,两端须有富余量。富余量每端不小于1000,且应按设计要求加以固定。池壁为土坡的应遵循U型沟锚固方式锚固,在池壁外50cm--1m外挖一条80cm*80cm的U型沟,将复合排水的膜边沿U型沟一侧沟壁贴实至另一侧沟壁底部后覆土压实,起到锚固作用。

5)、铺设时,要调整好每个单元复合排水走向,以便于两个单元复合排水接。

6)、两个单元复合排水搭接宽度一般为1015cm且平整,无折皱

7两个单元复合排水之间需要用热风枪粘接。

5回填  若有

   1、回填土厚度不应少于30cm

   2、回填一般采用后卸式运土车,蹍压密度等都应由设计确定之后,车辆才能进行回填作业。回填先从复合排水两侧卸土,施工以及回填平面应始终呈“凹”形(凹口朝进场方向)。

   3、回填时应根据设计要求及地基沉降情况,控制回填速度。

   4、土工膜在回填土时,填土机械只能沿垂直于复合排水的铺放方向运行,应用轻型机械(压力小于55kPa)摊料或碾压。

6安全保证措施

1复合排水的存放点和施工现场禁止烟火,提高相关保管人员的安全意识,对于保证工程质量,按期投入正常运行,具有十分重要的意义。

2)复合排水的存放地建议派专人监管,遇到雨雪天气要注意遮盖。发现复合排水破损,要及时通报施工技术人员修补。

3)废料要及时回收集中处理,以免污染环境。

7、质量保证措施

    复合排水地基工程验收时应有以下质量记录:

    1)复合排水检测报告和出厂合格证;

    2)复合排水地基工程验收记录;

    3)复合排水地基承载力检验报告;

8、成品保护措施

    1)、铺放复合排水,现场施工人员禁止穿硬底或带钉的鞋;
